Кейс: офис для ПВЗ за 2 недели. Как собрать 138 кв.м без грязи, шпаклёвки

Кейс: офис для ПВЗ за 2 недели. Как собрать 138 кв.м без грязи, шпаклёвки
Кейс: офис для ПВЗ за 2 недели. Как собрать 138 кв.м без грязи, шпаклёвки
  • календарь
    09.07.2026
  • просмотр
    19

Офис для ПВЗ за 2 недели. Кейс по быстровозводимым перегородкам

Рассказываем, как превратить пустой склад в полноценный офис для ПВЗ без грязи и мокрых процессов.

Задача: офис в ангаре за 2 недели

Заказчик — крупная сеть ПВЗ. Нужно было организовать офисное пространство на 138 кв.м внутри существующего склада. Ключевые требования:

  • Скорость — запустить офис не позднее чем через 2 недели.
  • Без грязи — никакой штукатурки, шпаклёвки, мокрых процессов.
  • Сохранить пол — покрытие целое, сверлить нельзя.
  • Звукоизоляция — шум склада не должен проникать в офис.
  • Готовый вид — без финишной отделки, сразу под мебель.
Главная сложность: в здании нет потолка как такового — только пролёты и фермы. Перегородки должны стоять без опоры на потолочное перекрытие.

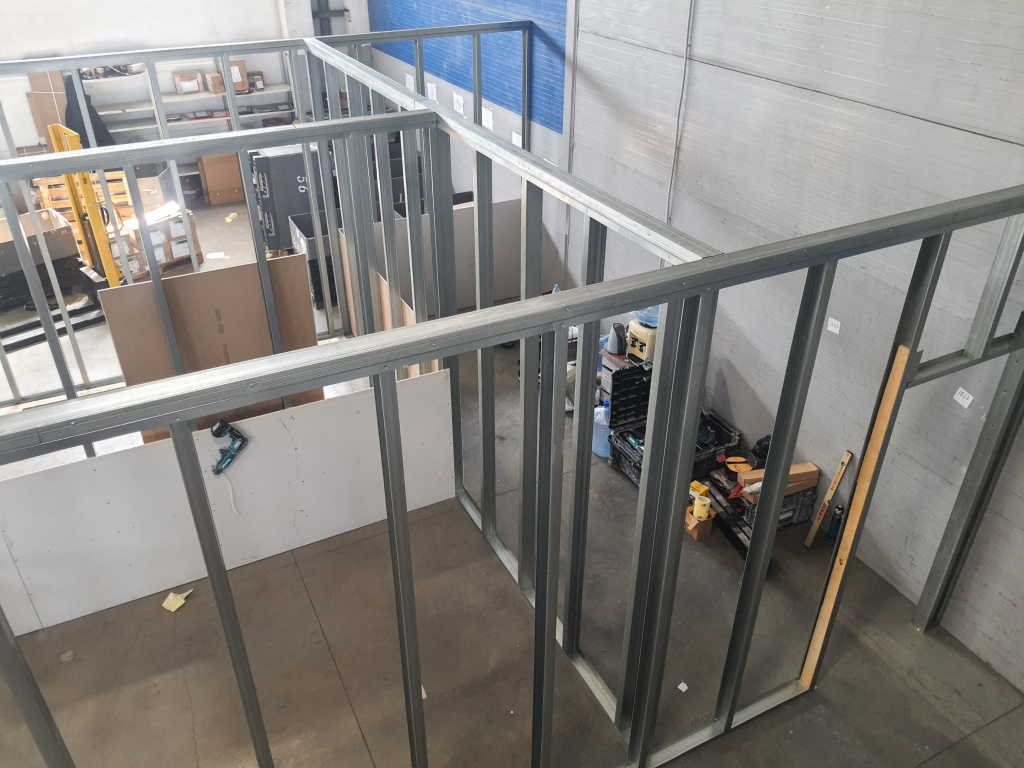

Самонесущие перегородки

Решение: самонесущие перегородки с финишным слоем ЛГКЛ

Конструкция

  • Каркас: усиленный профиль Кнауф (ПН/ПС 100/50), стоечный профиль поставлен вертикально на ребро жёсткости по лазерному уровню.
  • Зашивка: 2 слоя — первый ГКЛ, второй ламинированный ГКЛ (ЛГКЛ, RAL 7047) — сразу финишное покрытие.
  • Шумоизоляция: минвата 100 мм внутри каркаса.
  • Крепление к полу: на специальный клей — без сверления и повреждения покрытия.
  • Привязка к колоннам: жёсткое крепление к существующим колоннам с помощью газовых монтажных пристрельных гвоздей, ,без повреждения колонн, демонтаж - срезкой крепежа

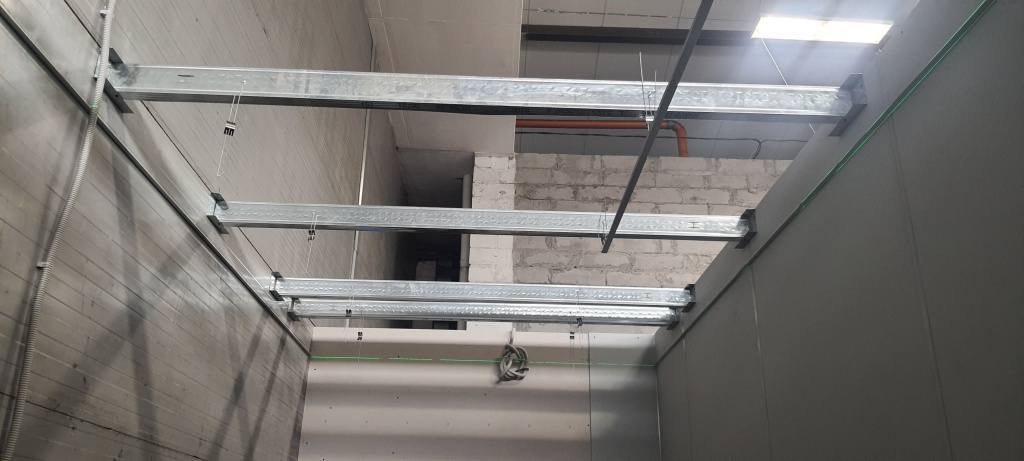

Потолок и инженерия


  • Потолок: система Армстронг с растровыми светильниками — монтируется независимо от перегородок.
  • Проёмы: 4 дверных и 3 оконных проёма усилены брусом, обработка огнезащитой выполнена по согласованию с Заказчиком.
  • Отделка примыканий: омега-профиль в едином стиле, с закладными под жёсткое крепление.
  • Технические особенности

    Параметр Решение
    Тип перегородкиКнауф С112 (самонесущая)
    Высота3 м (стандартный лист)
    Обшивка2 слоя: ГКЛ + ЛГКЛ (RAL 7047)
    Звукоизоляцияминвата 100 мм
    Крепление к полуклей — без сверления
    Крепление к колоннамПристрельные гвозди, без повреждения колонн, демонтаж в случае необходимости — срезка крепежа

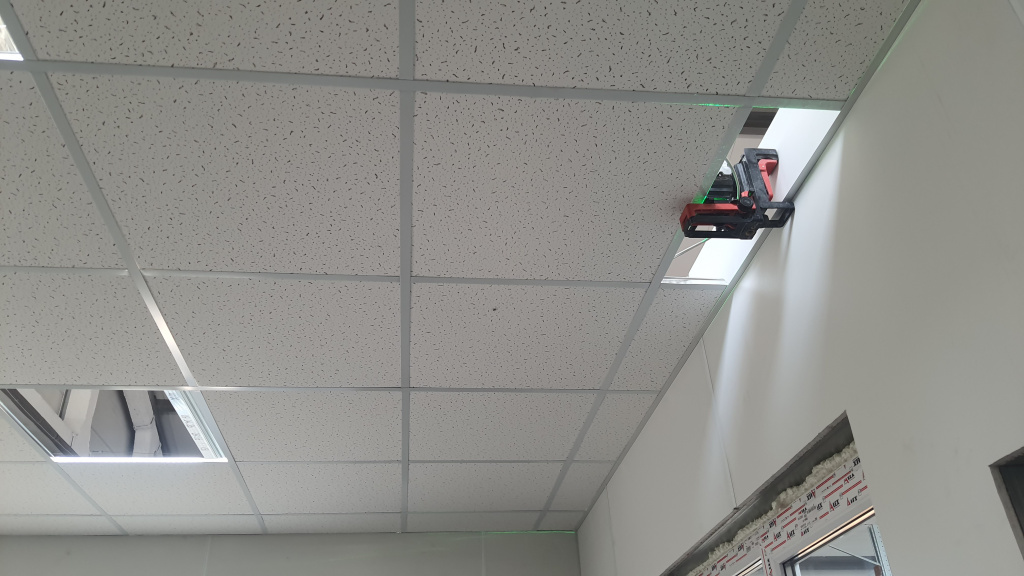

    ПотолокАрмстронг + растровые светильники
    Срок монтажа10 рабочих дней

    Этапы работ (по дням)

    • День 1–2: Завоз и разгрузка материалов, разметка, подготовка к монтажу.
    • День 3–5: Монтаж каркаса, закладка шумоизоляции.
    • День 6–7: Зашивка первым слоем ГКЛ, усиление проёмов.
    • День 8–9: Финишный слой ЛГКЛ со всех сторон, установка дверных и оконных блоков.
    • День 10: Потолок Армстронг, светильники, финальная уборка.

    Ключевые решения, которые сэкономили время

    • ЛГКЛ вместо отделки — не нужно ждать высыхания штукатурки, не надо красить, нет мокрых процессов.
    • Крепление к полу на клей — сохранили покрытие, исключили демонтажные работы.
    • Самонесущая система — не привязаны к потолку, можно работать в ангарах без жёстких перекрытий.
    • Усиленные проёмы — сразу под готовые двери и окна, без доработок.

    Важные нюансы для заказчика

    • Акты скрытых работ — подписаны после монтажа каркаса и шумоизоляции, до финишной зашивки.
    • Фотофиксация — приложена к исполнительной документации (п. 4.2 Договора).
    • Плинтус — рекомендовали с мягким краем, чтобы он перекрывал выступ омега-профиля.

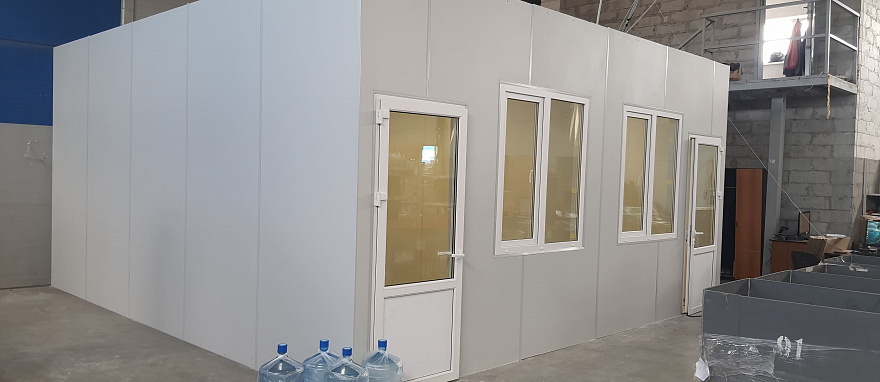

    ✅ Итог: офис для ПВЗ собран, сдан и работает. Заказчик получил готовое пространство без лишних согласований и грязных процессов.
    ⏱️ Срок: 2 недели | г. Челябинск, ул. Северный луч | 138 м²
